Projekt został rozliczony, środki wypłacone, a kontrola sprzed kilku lat nie wykazała zastrzeżeń. Mimo to instytucja wraca z kontrolą i kwestionuje sposób dokumentowania wydatków, osiągnięcie wskaźników albo zgodność realizacji projektu z wnioskiem o dofinansowanie. To właśnie na tym etapie najczęściej pojawia się pytanie, czy kontrola może prowadzić do korekty finansowej albo zwrotu dofinansowania.
Przeczytaj poniżej:
– czego naprawdę dotyczy kontrola projektu,
– znaczenie informacji pokontrolnej,
– możliwość uzupełniania dokumentacji po kontroli,
– drogę od ustaleń kontroli do korekty finansowej albo zwrotu środków,
– oraz kontrole wracające kilka lat po formalnym rozliczeniu projektu.
Czego naprawdę dotyczy kontrola projektu?
Zgodnie z Wytycznymi dotyczącymi kontroli realizacji programów polityki spójności na lata 2021–2027, instytucje weryfikują m.in. sposób realizacji projektu, osiągnięcie wskaźników, zgodność projektu z wnioskiem o dofinansowanie i umową, prawidłowość dokumentowania wydatków, a jeżeli projekt jest objęty obowiązkiem trwałości, także zachowanie tej trwałości.
Ocenie podlega więc wydatek, jego związek z konkretnym zadaniem oraz zgodność z tym, co beneficjent deklarował na etapie ubiegania się o dofinansowanie. Instytucje analizują projekt całościowo, zestawiając treść wniosku, umowę o dofinansowanie, wnioski o płatność, dokumentację projektową, korespondencję oraz rzeczywisty sposób realizacji projektu.
Dla beneficjentów problemy pojawiają się najczęściej wtedy, gdy po kilku latach mają trudność z odtworzeniem przebiegu projektu albo wykazaniem podstaw podejmowanych decyzji. Dotyczy to zwłaszcza zmian wprowadzanych w trakcie realizacji projektu, rozbieżności pomiędzy dokumentacją a praktyką oraz sytuacji, w których projekt funkcjonuje inaczej niż pierwotnie opisano to we wniosku o dofinansowanie. Sam upływ czasu nie zwalnia z obowiązków dokumentacyjnych i tych związanych z trwałością projektu.
Wyraźnie pokazuje to również orzecznictwo sądów administracyjnych. Naczelny Sąd Administracyjny podkreślił, że to beneficjent powinien być w stanie wykazać, iż środki zostały wykorzystane zgodnie z przeznaczeniem i obowiązującymi procedurami. Problemem może być sama nieprawidłowość, a także brak możliwości skutecznego przeprowadzenia kontroli i zweryfikowania projektu po latach.
Czy po kontroli można jeszcze skutecznie wyjaśnić braki lub niespójności w dokumentacji?
W praktyce jednym z najtrudniejszych momentów kontroli jest sytuacja, w której beneficjent dopiero po zakończeniu czynności kontrolnych zauważa, że część dokumentacji jest niepełna, niespójna albo nie odzwierciedla rzeczywistego przebiegu projektu, co często ujawniają pytania zadawane przez zespół kontrolujący. Dotyczy to zwłaszcza uzasadnień podejmowanych decyzji, dokumentowania zmian w projekcie, zakresu wykonywanych prac czy sposobu przypisania wydatków do konkretnych zadań.
W takich sytuacjach naturalną reakcją jest próba uporządkowania dokumentacji albo uzupełnienia brakujących elementów. Problem polega jednak na tym, że po zakończeniu kontroli instytucja dysponuje już materiałem zgromadzonym w toku czynności kontrolnych oraz własną oceną projektu. Każdy nowy dokument, wyjaśnienie albo zmiana opisu oceniane są również pod kątem momentu ich powstania oraz zgodności z dokumentacją znajdującą się już w aktach sprawy.
Szczególne ryzyko pojawia się wtedy, gdy dokumenty sporządzane po kontroli mają potwierdzać okoliczności, które wcześniej nie były w żaden sposób udokumentowane. Dotyczy to np. prób odtworzenia zakresu prac personelu projektowego, zasad współpracy z podwykonawcami, sposobu wyboru wykonawców albo uzasadnienia zmian wprowadzanych w projekcie. Im większa rozbieżność pomiędzy dokumentacją istniejącą w trakcie realizacji projektu a dokumentami tworzonymi po kontroli, tym większe ryzyko zakwestionowania ich wiarygodności.
Nie oznacza to, że każda nieścisłość w dokumentacji automatycznie prowadzi do korekty finansowej albo zwrotu środków. Z perspektywy instytucji kluczowe znaczenie ma jednak możliwość ustalenia rzeczywistego przebiegu projektu oraz zgodności wydatków i działań z warunkami dofinansowania. Jeżeli dokumentacja zaczyna powstawać dopiero po zakończeniu kontroli, bardzo trudno oddzielić rzeczywiste wyjaśnienie projektu od późniejszej próby dostosowania dokumentów do ustaleń kontrolnych.
Po zakończeniu czynności kontrolnych możliwości „naprawienia” dokumentacji są ograniczone. Im później beneficjent próbuje odtworzyć przebieg projektu albo uzasadnić sposób realizacji działań, tym większe znaczenie ma spójność nowych wyjaśnień z dokumentacją i korespondencją istniejącą już w aktach projektu.
Informacja pokontrolna nie jest tylko podsumowaniem kontroli
Po zakończeniu kontroli instytucja przekazuje beneficjentowi informację pokontrolną, a beneficjent może wnieść do niej umotywowane zastrzeżenia w terminie 14 dni od jej otrzymania. Wielu beneficjentów traktuje jednak informację pokontrolną jako dokument techniczny, rzadziej jako szansę na uzupełnienie braków. Tymczasem to właśnie na tym etapie po raz pierwszy formalnie formułowana jest ocena instytucji dotycząca sposobu realizacji projektu, kwalifikowalności wydatków albo zgodności projektu z warunkami dofinansowania.
Problemy pojawiają się wtedy, gdy odpowiedź na ustalenia kontroli przygotowywana jest wyłącznie „z pamięci”, bez analizy wcześniejszej dokumentacji projektowej, korespondencji i treści składanych wniosków o płatność. Instytucje porównują bowiem składane wyjaśnienia z dokumentami znajdującymi się już w aktach projektu. Rozbieżności pomiędzy późniejszymi wyjaśnieniami a wcześniejszą dokumentacją bardzo szybko stają się widoczne.
Istotne znaczenie ma także sam charakter informacji pokontrolnej. Dokument ten nie jest jeszcze decyzją administracyjną nakładającą obowiązek zwrotu środków. Jednak bardzo często wyznacza kierunek dalszego postępowania instytucji, w tym ewentualnych korekt finansowych albo zwrotu środków, a ich niedokonanie prowadzi do postępowania administracyjnego dotyczącego zwrotu dofinansowania (szerzej o zwrocie piszę tutaj).
Informacja pokontrolna nie przesądza jeszcze o obowiązku zwrotu środków, ale bardzo często wyznacza dalszy kierunek sprawy. Na tym etapie kluczowe znaczenie ma spójność dokumentacji projektowej, wcześniejszej korespondencji oraz składanych wyjaśnień.
Od ustaleń kontroli do postępowania zwrotowego

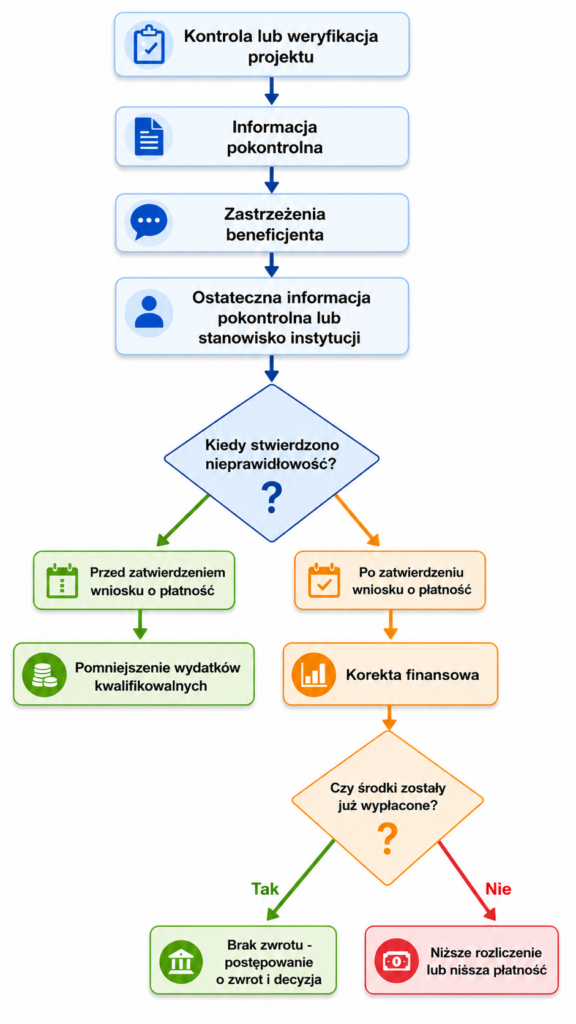

Ustalenia kontroli nie zawsze prowadzą do zwrotu dofinansowania. Ich znaczenie zależy od tego, czy instytucja stwierdzi nieprawidłowość oraz na jakim etapie rozliczania projektu do tego dojdzie (przeczytaj tutaj czy można uniknąć zwrotu).
Jeżeli nieprawidłowość zostanie stwierdzona przed zatwierdzeniem wniosku o płatność, skutkiem może być pomniejszenie wartości wydatków kwalifikowalnych ujętych w tym wniosku. Jeżeli zostanie stwierdzona po zatwierdzeniu wniosku o płatność, instytucja może nałożyć korektę finansową. Dalszym skutkiem może być obowiązek zwrotu środków, jeżeli dofinansowanie zostało już wypłacone.
Z perspektywy beneficjenta istotne jest to, że nieprawidłowość nie zawsze oznacza oczywistą szkodę finansową po stronie budżetu UE. Rozporządzenie 2021/1060 definiuje nieprawidłowość szeroko, wskazując, że dotyczy to naruszenia prawa, które ma lub może mieć szkodliwy wpływ na budżet Unii przez obciążenie go nieuzasadnionym wydatkiem. Dlatego do obowiązków instytucji należy każdorazowe zbadania czy naruszenie mogło prowadzić do sfinansowania wydatku, który nie powinien zostać uznany za kwalifikowalny.
W praktyce oznacza to, że po kontroli spór bardzo często dotyczy skutków stwierdzonego naruszenia, tj. tego, czy doszło do nieprawidłowości, jakiego wydatku ona dotyczy, czy wpływa na kwalifikowalność kosztów, czy uzasadnia korektę oraz czy wypłacone środki powinny zostać zwrócone.
Droga od ustaleń kontroli do postępowania zwrotowego może być bardzo krótka, choć – co ważne – nie każda kontrola kończy się wezwaniem do zwrotu. Decydujące znaczenie ma kwalifikacja naruszenia jako nieprawidłowości, etap rozliczenia projektu oraz ocena wpływu naruszenia na kwalifikowalność wydatków i prawidłowość wykorzystania środków.

Dlaczego kontrola wraca kilka lat po rozliczeniu projektu?
W praktyce wielu beneficjentów utożsamia rozliczenie projektu z zakończeniem ryzyka związanego ze zwrotem dofinansowania. Tymczasem możliwość przeprowadzenia kontroli trwa znacznie dłużej niż sama realizacja projektu i obejmuje również okres trwałości oraz czas wymagany dla zachowania dokumentacji projektowej.
Instytucje wracają do projektów po latach najczęściej wtedy, gdy pojawiają się wątpliwości dotyczące zachowania trwałości projektu, osiągnięcia wskaźników, sposobu wykorzystania rezultatów albo prawidłowości wcześniej rozliczonych wydatków. Kontrola może zostać zainicjowana również na skutek ustaleń innych instytucji (np. CBA, ZUS, urzędu celno-skarbowego), audytów Krajowej Administracji Skarbowej, kontroli krzyżowych albo informacji dotyczących zmian organizacyjnych po stronie beneficjenta.
Z perspektywy beneficjenta problem zwykle polega na tym, że projekt funkcjonuje już w zupełnie innych realiach niż na etapie składania wniosku o dofinansowanie. Zmienia się struktura organizacyjna przedsiębiorstwa, personel odpowiedzialny za projekt, sposób wykorzystania infrastruktury albo model prowadzenia działalności. Po kilku latach trudniejsze staje się również odtworzenie pełnej dokumentacji i przebiegu podejmowanych decyzji.
Sam fakt, że wcześniejsza kontrola nie wykazała zastrzeżeń, nie wyklucza późniejszego zakwestionowania przez instytucję wydatków lub sposobu realizacji projektu, jeżeli później ujawnią się nowe okoliczności lub naruszenia mieszczące się w granicach obowiązujących podstaw prawnych i terminów kontrolnych. Stwierdzenie nieprawidłowości w toku kolejnej kontroli może prowadzić do działań korygujących również wtedy, gdy wcześniejsze kontrole nie wykazały naruszeń.
Kluczowy wniosek
Rozliczenie projektu nie oznacza zakończenia obowiązków związanych z dofinansowaniem. Kontrola może wrócić po kilku latach, a wtedy znaczenie ma możliwość wykazania, że projekt nadal spełnia warunki, na jakich przyznano wsparcie, oraz że przebieg jego realizacji można odtworzyć na podstawie dokumentacji.
