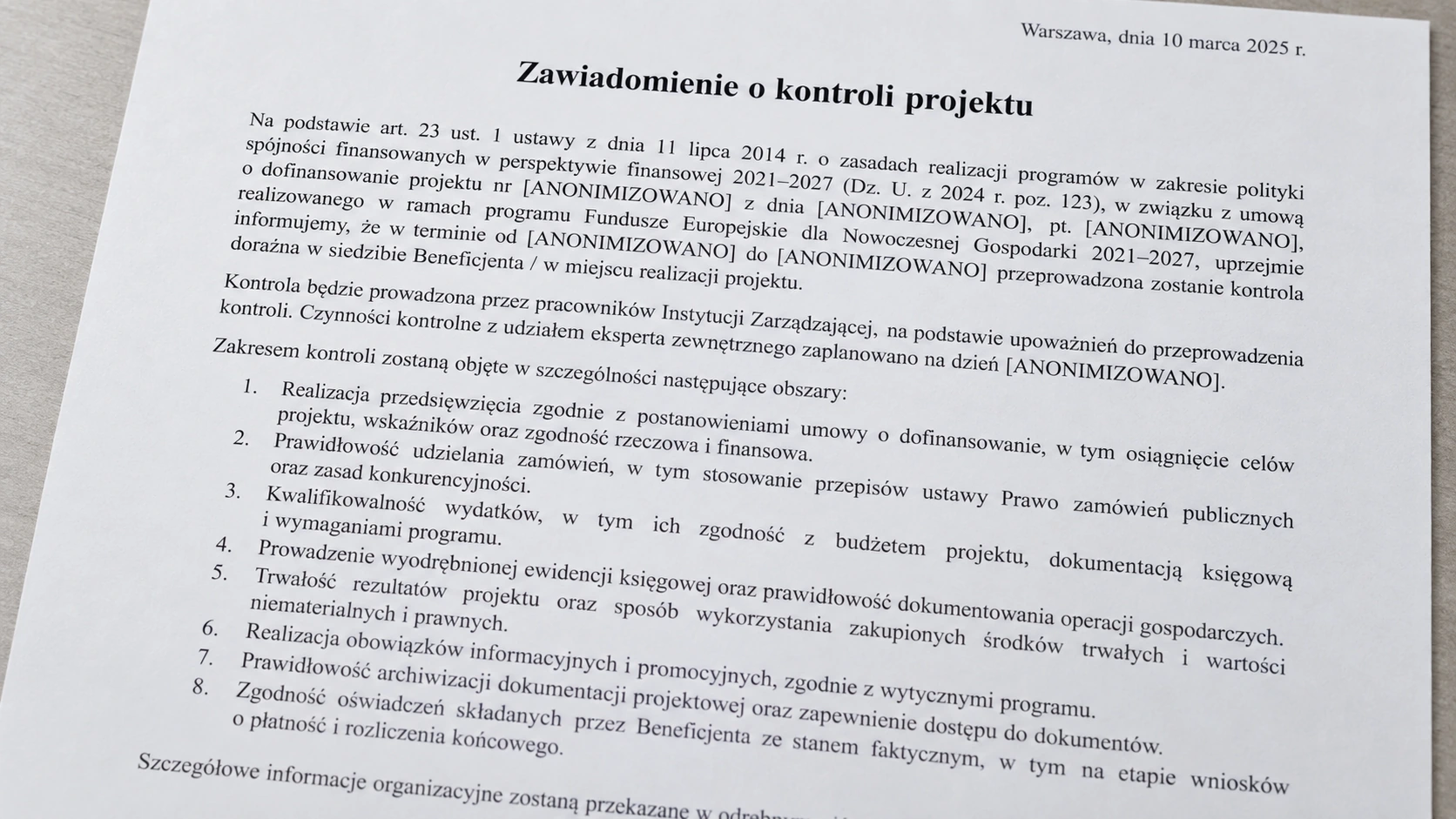

Płatność końcowa nie oznacza wygaśnięcia zobowiązań wynikających z umowy o dofinansowanie ani zakończenia obowiązków w zakresie trwałości projektu. W wielu programach wsparcia – w tym w projektach współfinansowanych z funduszy UE oraz w ramach KPO – kluczowe obowiązki beneficjenta obowiązują jeszcze przez kilka lat po zakończeniu realizacji inwestycji.
Trwałość operacji w świetle art. 65 rozporządzenia ogólnego
Podstawowym przepisem regulującym trwałość projektów jest art. 65 rozporządzenia Parlamentu Europejskiego i Rady (UE) 2021/1060 (tzw. rozporządzenie ogólne).
Zgodnie z tym przepisem państwo członkowskie jest zobowiązane do odzyskania środków pochodzących z funduszy UE przeznaczonych na projekt obejmujący inwestycje w infrastrukturę lub inwestycje produkcyjne, jeżeli w okresie pięciu lat od płatności końcowej na rzecz beneficjenta (lub w okresie ustalonym zgodnie z zasadami pomocy państwa) nastąpi jedna z następujących sytuacji:
- zaprzestanie lub przeniesienie działalności poza region, w którym projekt otrzymał wsparcie,
- zmiana własności elementu infrastruktury dająca przedsiębiorstwu lub podmiotowi publicznemu nienależną korzyść,
- istotna zmiana wpływająca na charakter projektu, jego cele lub warunki wdrażania, mogąca naruszyć pierwotne cele projektu.
W przypadku MŚP okres ten może zostać skrócony do trzech lat.
Oznacza to, że naruszenie warunków trwałości może skutkować obowiązkiem proporcjonalnego zwrotu wsparcia, nawet jeśli projekt został wcześniej formalnie rozliczony i zaakceptowany.
„Istotna zmiana” – pojęcie o szerokim zakresie
W praktyce największe ryzyko dotyczy trzeciej przesłanki, czyli tzw. istotnej zmiany.
Nie chodzi wyłącznie o fizyczną likwidację inwestycji. Za istotną zmianę mogą zostać uznane m.in.:
– zmiana sposobu wykorzystania infrastruktury,
– istotna modyfikacja modelu operacyjnego,
– przeniesienie kluczowych funkcji do innego podmiotu z grupy,
– restrukturyzacja wpływająca na kontrolę nad projektem,
– zmiana parametrów, które były oceniane na etapie wyboru projektu.
Z perspektywy prawa unijnego kluczowe jest to, czy zmiana wpływa na charakter projektu, jego cele lub warunki realizacji w sposób mogący naruszyć pierwotne jego założenia.
Co dzieje się po płatności końcowej w praktyce
W okresie po zakończeniu realizacji projektu beneficjenci często:
– reorganizują strukturę przedsiębiorstwa lub grupy kapitałowej,
– zmieniają sposób wykorzystania rezultatów projektu,
– przenoszą działalność do innej lokalizacji,
– wprowadzają zmiany efektywnościowe, które nie były oceniane na etapie wyboru projektu,
– dokonują przekształceń, podziałów lub sprzedaży przedsiębiorstwa.
Działania te są zwykle uzasadnione biznesowo. Jednak z perspektywy trwałości projektu mogą zostać zakwestionowane, jeśli wpływają na cele operacji, wskaźniki lub warunki, które stanowiły podstawę przyznania wsparcia.
Ryzyko pojawia się szczególnie wtedy, gdy decyzje biznesowe podejmowane są bez uprzedniej analizy zgodności z warunkami dofinansowania.
Zwrot proporcjonalny – mechanizm, który bywa niedoceniany
Art. 65 rozporządzenia ogólnego przewiduje, że w przypadku naruszenia zasad trwałości wsparcie podlega zwrotowi proporcjonalnie do okresu, w którym projekt pozostawał niezgodny z wymogami.
Mechanizm proporcjonalności nie oznacza jednak marginalnego ryzyka. W praktyce nawet częściowe odstępstwo od warunków trwałości – jeżeli wpływa na cele projektu, jego charakter lub warunki realizacji – może skutkować obowiązkiem zwrotu istotnej części dofinansowania, zwłaszcza w projektach o znacznej wartości.
Płatność końcowa zamyka etap finansowego rozliczenia projektu. Nie powoduje jednak wygaśnięcia obowiązków beneficjenta wynikających z prawa UE, zasad pomocy publicznej ani z umowy o dofinansowanie.
Kluczowy wniosek
Płatność końcowa zamyka etap finansowego rozliczenia projektu. Nie kończy jednak obowiązków beneficjenta.
Od tego momentu rozpoczyna się okres trwałości, w którym:
– obowiązki wynikają bezpośrednio z prawa UE,
– instytucje zachowują uprawnienia kontrolne,
– każda istotna zmiana w projekcie powinna być poprzedzona analizą prawną.
Z perspektywy zarządzania ryzykiem płatność końcowa nie powinna być traktowana jako koniec odpowiedzialności, lecz jako początek etapu, w którym obowiązki stają się mniej widoczne – a przez to łatwiejsze do przeoczenia. W praktyce to właśnie wczesna, prewencyjna analiza planowanych zmian po zakończeniu realizacji projektu decyduje o uniknięciu korekt finansowych i postępowań zwrotowych.
